Mi történik a befizetése és a tartálya között

● 2026-09-23 ● - ● Hagyj üzenetet
A Sealock vízálló zacskókat gyárt az OEM és a nagykereskedelmi vásárlók számára a kínai és vietnami gyárakból, a tömeges gyártás 30–45 nappal a minta jóváhagyása után. A legtöbb beszerzési tanács a gyár kiválasztására és az áruk szállítás előtti ellenőrzésére vonatkozik. A köztes hetek szinte egyáltalán nem kapnak figyelmet, ezért a vásárlók azzal töltik őket, hogy "bármilyen frissítést?" e-maileket, és cserébe "jól megy a gyártás". Ez meghatározza, mi történik valójában ezekben a hetekben, mely mérföldköveket kell követni, és milyen kérdésekre adnak valódi választ.


1. A legrosszabb nap a késések felfedezésére

Van egy egyszerű alapelv, amely köré érdemes nyomon követési szokást kialakítani: a legrosszabb időpont arra, hogy kiderüljön, hogy a rendelés késik, az a nap, amikor a gyár eredetileg azt ígérte, hogy befejezi. Addigra már lefoglalják a fuvart, tájékoztatták az ügyfeleket, és a raktárkészletek már nem létező időpontra készülnek.

A követés nem azt jelenti, hogy több üzenetet küldünk. Arról van szó, hogy előzetesen meg kell állapodni, hogy mely ellenőrzőpontokat erősítik meg, így a csúszás a második héten a második héten lesz, nem pedig a hatodik héten. Egy igazán ütemezett gyár ezt könnyen megteszi. Az, amelyik ellenáll a konkrét mérföldkő megerősítésének, mond valamit, mielőtt bármilyen késedelem megjelenne.

2. Az öt mérföldkő, amelyet érdemes megerősíteni

Ahelyett, hogy azt kérdezné, hogy mikor szállítják ki az árut, kövesse az egyes szakaszok előrehaladását. A vízálló táska rendelése esetén az ellenőrző pontok a következők:

Mérföldkő Amit megerősít Kérésre bizonyíték
Az anyagok megérkeztek és átvizsgálták Szövet, cipzárak, vasalat a házban és áthaladó IQC Fotók a tekercsekről és a hardverről a rendelési hivatkozással; az árnyékolás megerősítése a jóváhagyott szabvány szerint
Elindult a vágás A paneleket a jóváhagyott mintára vágják Vonalfotók; annak megerősítése, hogy a minta verziója megegyezik a jóváhagyott mintával
Az első cikk jóváhagyva Az első gyártóegység megfelel az aranymintának Fényképek vagy egy szállított első cikk-egység; hegesztési leválási teszt eredménye a futás kezdetétől
A gyártás befejeződött Kész mennyiség, csomagolás előtt Számolja a visszaigazolást és a soron belüli minőségellenőrzési rekordokat
Az ellenőrzés átment Az áruk az egyeztetett AQL és a tesztek alapján ellenőrizve Ellenőrzési jelentés – az a dokumentum, amelyhez az egyenleg kifizetése kapcsolódik

Ha ezeket a megrendelés visszaigazolásánál nevezik el, nem pedig a gyártás közepén, az az, hogy mindegyikhez dátum tartozik. Az elmulasztott mérföldkő azonnal láthatóvá válik, ahelyett, hogy csendben belemerülne az ütemezésbe.

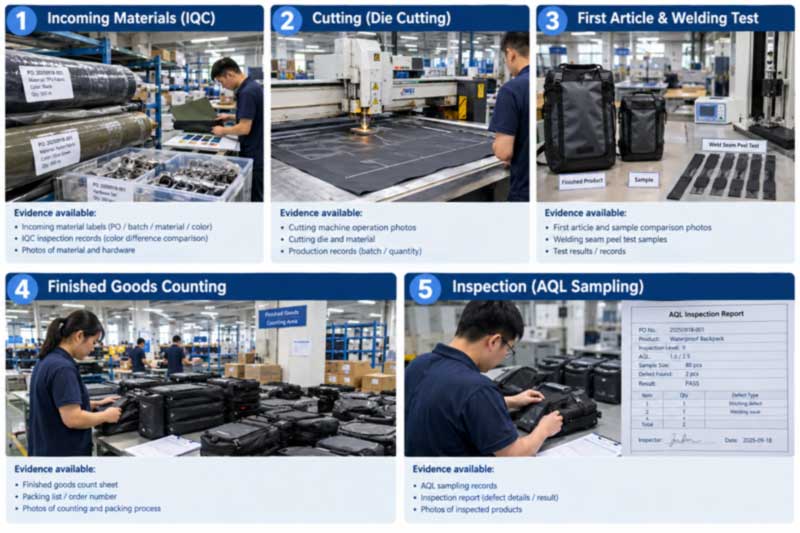

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

1. ábra: Az öt csomópont mindegyike egy visszakereshető bizonyítéknak felel meg. Ha a megrendelés visszaigazolásába belefoglalja őket, a késéseket a bekövetkezésük héten azonosítjuk.

3. Tegyen fel konkrét kérdéseket, kapjon konkrét válaszokat

Ez a leghasznosabb szokás, amit a vásárló felvehet, és semmibe sem kerül. Összehasonlítás:

  • – Leírod a határidőt? — megnyugtató választ kér, amely nem tartalmaz információt.
  • "Az anyagok hány százalékát erősítik meg a házban?" — egy igaz válasza van, és vagy megfelel az ütemtervnek, vagy nem.

További kérdések ugyanazzal a tulajdonsággal: hány darab van vágva, hány hegesztett, hány összeszerelve, mikor lesz kész az első cikk, melyik időpontra van lefoglalva az ellenőrzés. A homályos kérdések homályos válaszokat kapnak; konkrét kérdések elég korán feltárják a problémákat ahhoz, hogy megoldják azokat.

Egy kapcsolódó jel, amelyet érdemes figyelni: frissítések, amelyek idővel kevésbé specifikusak. Egy beszállító, aki egységszámlálást adott, és most azt mondja, hogy "minden a pályán van", általában elérte azt a problémát, amelyet megpróbál kiheverni, mielőtt elmondaná. Ez a nyelvváltás gyakran az elérhető legkorábbi figyelmeztetés.

4. Ahol ténylegesen megcsúsznak a vízálló táskák

Ebben a kategóriában a késések kiszámítható helyekre koncentrálódnak, és ezek ismeretében megtudhatja, mit kell ellenőriznie:

  • Anyagi felkészültség.A leggyakoribb ok a gyártásban általában, és itt különösen fontos – az egyedi Pantone festékfuttatásnak megvan a maga átfutási ideje, és a speciális légmentes cipzár egyetlen forrásból származik. A gyártás megkezdése előtt győződjön meg arról, hogy mindkettő a házban van.
  • Késői specifikációs változások.A gyártás megkezdése utáni változtatások a kész egységek leállítását, újraszerszámozását vagy átdolgozását kényszerítik ki. Minden indítás utáni revízió időt növel, ezért a mintavétel során a részletek feloldása nem bürokrácia, hanem ütemezésvédelem.
  • Szerszámok új geometriákhoz.Egy új hegesztett alaknak saját megmunkált szerszámra van szüksége a mintavétel előtt, így a gyártás előtt áll, nem pedig benne.
  • Ünnepi időszakok.A kínai újév a szünet mindkét oldalán összenyomja a menetrendeket, és a minőség gyakran romlik, mivel a gyárak rohannak befejezni a leállás előtt – pontosan ekkor érdemes lefoglalni az áruk távozása előtti külső ellenőrzést.
  • Várólista pozíció.A kapacitás ritkán a korlát; az ütemezés az. Az előrejelzés korai megosztása inkább egy helyet biztosít, mint a sorhoz való csatlakozást.

5. Mit tegyen a rendelésben, ne a nyomon követési e-mailt

A nyomon követés jobban működik, ha a feltételekről már az elején megállapodnak. Érdemes a megrendelésben vagy pro forma számlán feltüntetni:

  • A mérföldkövek dátumaia második részből, mindegyik megerősítési módszerrel.
  • Ellenőrzési jogok a megnevezett szakaszokban,egyértelmű elfogadási kritériumokkal – az AQL-szinttel, a hibabesorolással és a referenciamintával.
  • Fizetés a haladáshoz kapcsolva.A szabványos struktúra 30%-os letét, a 70%-os egyenleget pedig a sikeres szállítás előtti ellenőrzés ellenében szabadítják fel, ami az ellenőrzést üzletileg értelmesnek tartja, nem pedig tanácsadónak.
  • Meghatározott jogorvoslat a késedelmes szállítás esetén,ahol a program dátumkritikus. Az ezen a területen kötött szerződések általában szerény kötbért tartalmaznak heti késedelemért; hogy érdemes-e tárgyalni, az attól függ, mennyibe kerül a késői érkezés.
  • Puffer.A szükséges kézbesítési dátumtól kezdődően a gyártáson, ellenőrzésen és az óceáni szállításon át, majd adjon hozzá árrést. Szezonális programok esetén inkább hónapokra, mint hetekre tervezzen.

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

2. ábra: Írja be a csomópontokat a PI-be ahelyett, hogy e-mailben követné a termelés felénél – a konkrét kérdések konkrét válaszokat adnak.

6. Hogyan folyik itt a termelés valójában?

Az ezekben a hetekben történt események kontextusában egy vízálló táska egy rögzített sorrendben mozog:

  1. Anyagbeállítás és IQC— a szövettekercseket a bevonat konzisztenciájára, vastagságára és árnyalatára a jóváhagyott szabvány szerint ellenőrizték; cipzárak és hardver ellenőrzött.
  2. Vágás— a jóváhagyott mintára vágott panelek, ahol a méretpontosság be van állítva, és később nem javítható.
  3. Márkaépítés— logók a síkpaneleken, amíg azok még hozzáférhetők.
  4. Rész- és szerkezeti varrás— lapos panelekre épített és rögzített zsebek, hevederek és merevítés, mielőtt bármilyen vízálló tömítés létezik.
  5. Nagyfrekvenciás hegesztés27,12 MHz-en, leválasztási tesztekkel a mintahegesztéseken a futás indításakor, hogy megerősítsék a teljes összeolvadást, mielőtt a tétel továbbhaladna.
  6. Hűtés, vágás, végső összeszerelés— záróelemek, csatok, hevederek és szelepek felszerelve.
  7. Tesztelés— merülési vagy esőteszt az egyes modelleknél megadott névleges értéknek megfelelően, terhelési ciklus a horgonyoknál, és az ügyfél általi ellenőrzési eljárás, ha előírják.
  8. Szárítás, csomagolás és karton jelölésaz egyeztetett specifikációnak megfelelően.

A teljes műszaki sorrendet az útmutató tartalmazzagyártási folyamat a vágástól az RF hegesztésig.

7. A független ellenőrzés felülmúlja a saját maga által jelentett haladást

Factory updates are useful but they are self-reported. Ha egy megrendelés nagy vagy dátumkritikus, egy független ellenőrzés tényté alakítja a követelést – a gyártás közbeni ellenőrzés nagyjából 20–30%-os készültségnél feltárja az alapvető problémákat, miközben a futás még korrigálható, a szállítás előtti végső ellenőrzés pedig igazolja a kész árut.

Buyers are welcome to appoint their own inspector or a third party such as SGS or QIMA at either site. A teljes ügyfél-ellenőrzési eljárás – kicsomagolás, vákuumos elszívás, 24 órás statikus pihentetés és légszivárgás meghatározása – a végétől a végéig szemtanúi lehet. Standards and defect classifications are set out in theminőség-ellenőrzési szabványok a vízálló gyártáshoz, valamint a helyszíni látogatás megszervezésének módja az útmutatóbangyári auditok.

8. A konténervitorlák után

Egy szokás, amely elválasztja a fejlődő vásárlókat azoktól, akik ugyanazokat a problémákat ismétlik: egy rövid rendelés utáni áttekintés, miután az árut kiszállították. Járja végig az idővonalat mérföldkőről mérföldkőre, és kérdezze meg, hol fordultak elő problémák, mi volt a kiváltó ok, mennyire volt hatékony a javítás, és hogyan lehetne legközelebb teljesen megelőzni.

Ismételt programnál ez közvetlenül a következő rendelésbe kerül – a késést okozó komponenst korábban megrendelik, az átdolgozást okozó specifikációs kétértelműséget a szabványos csomagba írják, és az ütemezést úgy állítják be, hogy az tükrözze a ténylegesen történteket, nem pedig a tervezetteket. Keeping the fifth order as good as the first is covered in the guide toa következetesség átrendezése.

9. Általános feltételek

A Sealock (YiFuLong Outdoor Gear Co., Ltd.) több mint 20 éve gyárt vízálló táskákat, és olyan nemzetközi kültéri márkák számára gyárt, mint az OSPREY, a KAILAS, a Helly Hansen, a SIMMS, az ORVIS és a West Marine.

  • MOQ:300 db modellenként |Minták:7–15 nap |Tömeges:30-45 nappal a minta jóváhagyása után
  • Fizetés:T/T 30% kaució, 70% egyenleg teljesített szállítás előtti ellenőrzés ellenében
  • Termelés:házon belüli 27,12 MHz-es nagyfrekvenciás hegesztés és ipari varrás, külön műhelyek ugyanazon a termelési szinten
  • Berendezések:Dongguan, Kína | Ho Si Minh-város, Vietnám – bármelyik modell származási helye
  • Ellenőrzés:a vevő által kijelölt és külső ellenőröket bármelyik helyszínen elfogadják
  • Tanúsítványok:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. Ezen az ütemterv szerint gyártott modellek

A prioritás helyett kategória szerint rendezve:

Kép Modell Kategória Anyag Értékelés Termék oldal
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Szárazzsák, 5-63L 500D PVC IPX7 Kilátás
Sealock SL-C594 55L waterproof duffel SL-C594 Duff, 55L 500D PVC IPX7 Kilátás
Sealock SL-E119 IPX8 backpack SL-E119 Hátizsák, 20 literes Kationos TPU kompozit IPX8 Kilátás
Sealock SL-C619 motorcycle luggage bag SL-C619 Motorkerékpár, 35/50L 500D PVC IPX6 Kilátás
Sealock SL-K089-A frame bike bag SL-K089-A Kerékpáros táska 600D TPU Időjárás szerinti besorolású Kilátás
Sealock SL-E868A fishing sling bag SL-E868A Horgászheveder, 12L 840D TPU IPX8 Kilátás

A teljes kategória alatt találhatóvízálló táskák, száraz hátizsákok, ésszáraz zacskók.

11. GYIK

K: Milyen gyakran kérjünk frissítéseket a gyártás során?
V: A gyakoriság helyett egyezzen meg az ellenőrző pontokban. Anyagok házon belül, a vágás megkezdése, az első cikk jóváhagyása, a gyártás befejezése, az ellenőrzés sikeres – öt visszaigazolás dátumokkal felülmúlja a heti e-maileket, amelyekben megkérdezik, hogyan haladnak a dolgok, és nem a végén, hanem akkor, amikor megtörténik.

K: Szállítónk azt állítja, hogy minden rendben van, de részleteket nem közöl. Ez probléma?
V: Érdemes megvizsgálni. Állapot helyett számot kérjen – az anyagok hány százalékát erősítették meg, hány egységet vágtak le, mikorra készül el az első cikk. Az idő múlásával kevésbé specifikus frissítések gyakran a legkorábbi elérhető figyelmeztetések az ütemezés elcsúszásáról.

K: Mi okoz általában késéseket a csomagrendelésnél?
V: Először az anyag készenléte – az egyedi festéksorozatoknak és a speciális cipzáraknak megvan a maga átfutási ideje. Ezután megváltoznak a késői specifikációk, amelyek leállítást vagy átdolgozást kényszerítenek ki, új formákhoz szerszámozást, ünnepnapi leállásokat és ütemezést, nem pedig kapacitást. A legtöbb már korán látható, ha a mérföldkövek megerősítésre kerülnek.

K: Megvizsgálhatjuk a gyártás során, nem csak a szállítás előtt?
V: Igen, és megéri nagy vagy dátumkritikus megrendelés esetén. A durván 20–30%-os készültségnél végzett ellenőrzés alapvető problémákat észlel, miközben a futás még javítható; a szállítás előtti vizsgálat ezt követően ellenőrzi a készterméket. A vevő által megbízott vagy külső ellenőröket bármelyik helyszínen elfogadják.

K: Hogyan védjük meg a dátum-kritikus indítást?
V: Visszadátumozzon a kézben lévő dátumtól a szállításon, ellenőrzésen és gyártáson keresztül, majd adjon hozzá puffert – és ossza meg az indítási dátumot a megkereséskor, hogy az ütemezés köré épüljön. Ahol a késés valós költséggel jár, a megrendelésben állapodjon meg a jogorvoslatban, ahelyett, hogy utólag a jóindulatra hagyatkozna.

K: A 30/70 fizetési struktúra megvéd minket?
V: Ez akkor történik meg, ha az egyenleg egy sikeres szállítás előtti ellenőrzéshez kötődik, nem pedig ígérethez. Ez az egyetlen kifejezés adja az ellenőrzés kereskedelmi erejét – nincs jelentés, nincs egyenleg, az áruk a gyárban maradnak, amíg az átdolgozás be nem fejeződik és az utóellenőrzés le nem megy.

Beszélje meg gyártási ütemtervét

Küldje el a szükséges kézbesítési dátumot a mennyiséggel és a specifikációval együtt, és mi ennek alapján ütemezzük a gyártási és ellenőrzési mérföldköveket, ahelyett, hogy az átfutási időt külön-külön közölnénk –beadni egy érdeklődést. A Sealock 24 órán belül válaszol a beszerzési megkeresésekre, a termelés a kínai Dongguanból vagy a vietnami Ho Si Minh-városból történik.
